  中興國宅重建案

中興國宅重建案背景
88 年凌晨 1 點 47 分發生九二一大地震,原「臺中縣大里市中興國宅」嚴重毀損,經判定為全倒建築物,於民國 89 年 6 月拆除完畢並申請籌組更新會,於 90 年成立「大里市中興國宅都市更新會」進行原址重建。
91 年 7 月通過 921 之臨門方案,於 91 年 9 月動工,惟開工後因營造廠、建築師間發生施工糾紛,其施工期間因工程品質及工程計價問題等爭議,導致工程停擺,使原核定後取得建照執照展期屆滿失效。前九二一震災重建基金會凍結協助資金,重建工程停工。
中興國宅臨地麟閣社區同為九二一震災盼棟為全島建築物,因整合困難,同意參與重建居迷比例低,故採減棟措施分割部分地號,而後由九二一震災重建基金會價購,與中興國宅土地合併成完整方正的基地,以解決續建的難題。
中興國宅重建案九二一震災重建因階段性任務完成解散,於 97 年受讓本會,因 921 重建暫行條例於 95 年廢止,重建所必須面臨相關法令規定,必須回歸體制規範,經營建署之協助輔導,本會基於社會責任協助災民重建,使其能重返家園之立場,於 104 年 7 月第 7 屆第 5 次董事監察人聯席會議決議通過重啟重建,將價構之鄰地土地併入更新,全力協助參與本案推動。

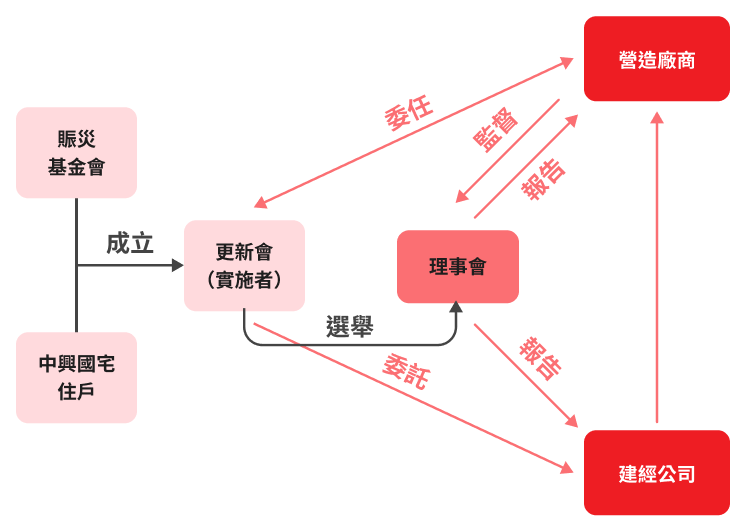

援建歷程
88.09.21
      發生地震中興國宅判定為全倒建築物

  89.06
      拆除建築物

  89.09.21
      籌組更新會

  90.04.18
      核准大里市中興國宅都市更新會立案

  91.05.27
      事業計畫及權利變換計畫發布實施

  91.06.10
      取得建照

  91.07.23
      通過臨門方案

  92.01.13
      核定實施變更權利變換計畫

  92.09.22
      工程爭議九二一基金會停止動撥

  94.10 - 96.11
      與營造廠商訴訟

  97.06.30
      九二一震災重建基金會解散受讓本會

  102.07.09
      台中市府召開專案研議會議

  103.12.30
      改建方案獲得代表地主全數同意重建

  104.07.14
      本會董事會決議通過通過參與本案更新及併價購鄰地參與更新

  107.10.18
      變更事業計畫暨權利變換計畫核定

  107.11.11
      舉辦動土典禮

  108.04.23
      申報開工

  111.06
      完成地改工程

  111.09
      完成開挖支撐

  111.12
      追加檔土工程

  114.06
      預計完工
